国产精品亚洲成在人线,亚洲国产av玩弄放荡人妇,国产AV无码久久精品,国产极品粉嫩馒头一线天AV

報盤函電

最新的高端石材護理工藝——加...

政策數據 石材幕墻結構設計的一...

新聞中心
新聞中心| 展會訊息| 石材百科| 石材雙譯| 建材市場| 石材術語| 石材協會| 報刊書籍
您的位置:首頁 > 行業資訊 > 新聞中心 > 石材常識 > 正文

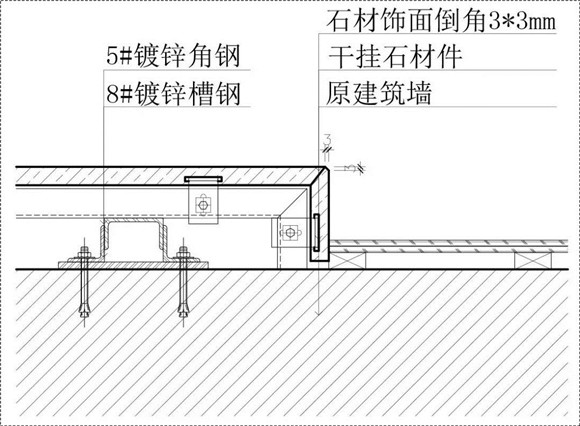

設計師必看,重要石材節點

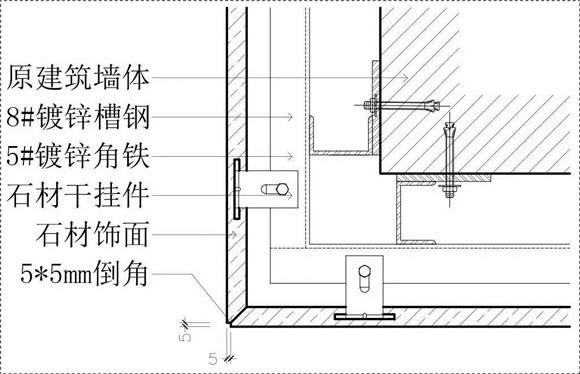

[ 發布日期:2020/11/27 18:14:01 ] 瀏覽人數: 2525




  注意點:石材http://www.stonebuy.com/石材http://www.stonebuy.com/拼接若在一個平面上,需做留封、倒角、錯位、或采用收口條等,不建議直接對接

  材料分析:

  1.石材http://www.stonebuy.com/專用干掛配件,選用指定石材http://www.stonebuy.com/加工、固定框架,用石材http://www.stonebuy.com/專用AB膠固定安裝

  2.安裝時到5*5mm防撞斜角,石材http://www.stonebuy.com/需做六面防護

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  詳細工序:

  準備工作--現場放線--材料加工--基層處理--石材http://www.stonebuy.com/干掛結構框架固定--石材http://www.stonebuy.com/專用AB膠粘結--鋪貼石材http://www.stonebuy.com/--完成面處理

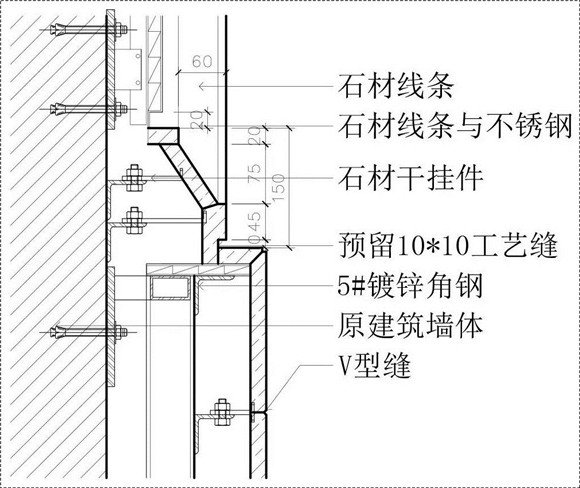

二、石材http://www.stonebuy.com/與不銹鋼相接工藝做法



石材http://www.stonebuy.com/與不銹鋼相接工藝做法(一)

  注意點:當不銹鋼與石材http://www.stonebuy.com/拼接高度不在一條線上時注意前后壓邊關系,適當預留工藝縫

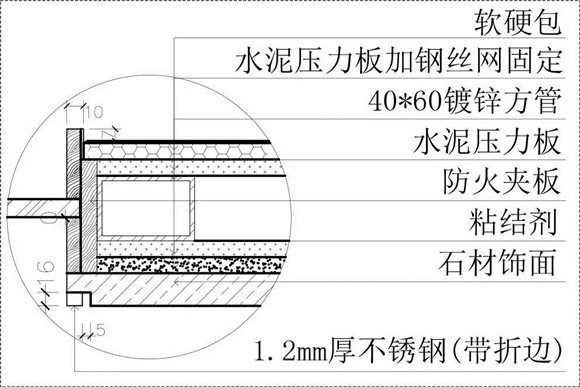

  材料分析:

  1.方管制作隔墻,封水泥壓力板、對要處理的基層加固處理

  2.選用定制石材http://www.stonebuy.com/加工,加工不銹鋼、不銹鋼與石材http://www.stonebuy.com/收口

  3.石材http://www.stonebuy.com/用專用膠固定、需做六面防護

  4.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序:

  準備工作--現場放線--材料加工--隔墻結構框架固定--基層處理--封水泥壓力板、及防火板--不銹鋼定制--鋪貼石材http://www.stonebuy.com/--安裝不銹鋼--完成面處理



石材http://www.stonebuy.com/與不銹鋼相接工藝做法(二)

  注意點:當不銹鋼與石材http://www.stonebuy.com/拼接高度不在一條線上時注意前后壓邊關系,適當預留工藝縫。不銹鋼施工時保護膜不易撕去。不銹鋼造型與木基層粘結厚度應在3mm左右,用玻璃膠、萬能膠粘平板。

  材料分析:

  1.槽鋼、鍍鋅角鐵制作石材http://www.stonebuy.com/結構框架,選用定制石材http://www.stonebuy.com/安裝

  2.不銹鋼基層制作木龍骨、防火板,不銹鋼安裝

  3.石材http://www.stonebuy.com/用專用膠固定、需做六面防護

  4.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序

  準備工作--現場放線--材料加工--干掛石材http://www.stonebuy.com/結構框架固定--基層處理--用木龍骨、防火板制作基礎--不銹鋼定制--干掛石材http://www.stonebuy.com/--安裝不銹鋼--完成面處理

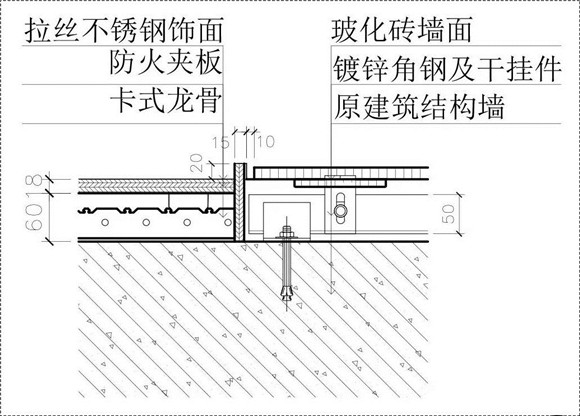

三、墻磚與不銹鋼相接工藝做法

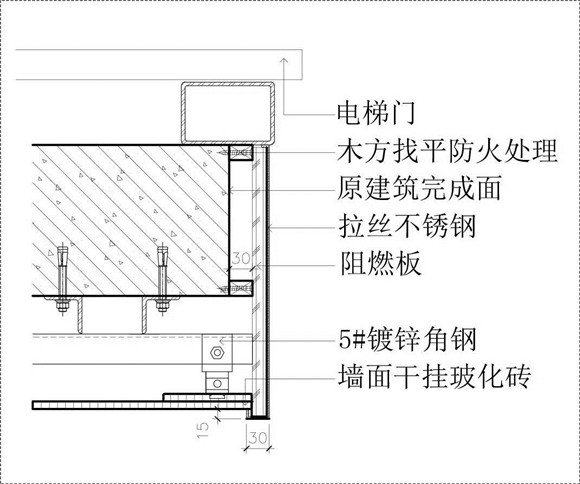

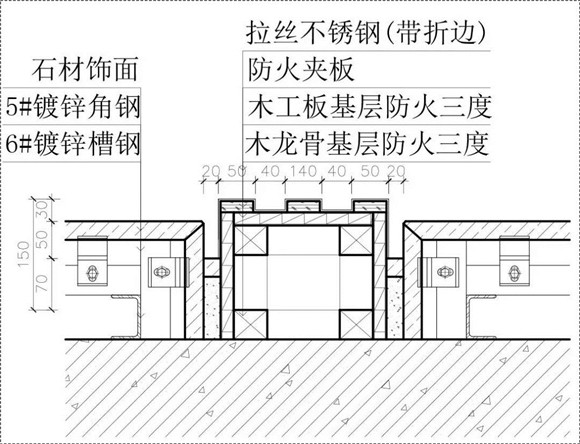

墻磚與不銹鋼相接工藝做法(一)



墻磚與不銹鋼相接工藝做法(二)

  注意點:

  不銹鋼,易于變形安裝時不可用硬物直接打在不銹鋼面上,需增大其受力面積,以此保證,不銹鋼面無變形完整

  材料分析:

  1.鍍鋅槽鋼、鍍鋅角鐵及配件,選用指定墻磚干掛,木龍骨、防火夾板

  2.加工不銹鋼、注意不銹鋼與墻磚收口,墻磚用專用膠固定

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序

  準備工作--現場放線--材料加工--基層處理--墻磚結構框架固定--木龍骨基礎、防火板基層--不銹鋼定制--干掛墻磚--安裝不銹鋼--完成面處理

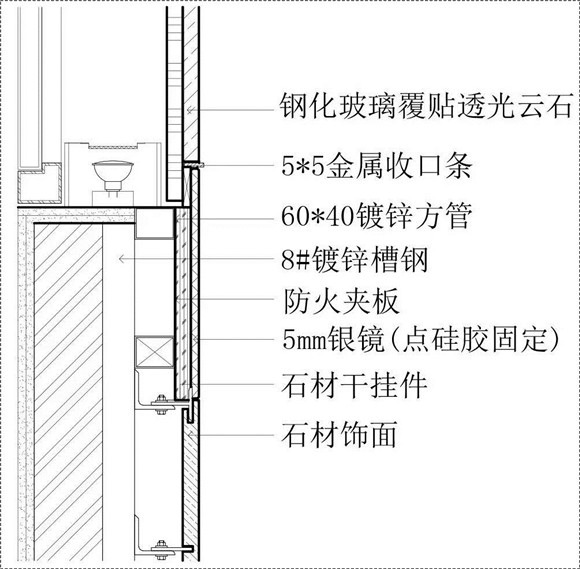

四、石材http://www.stonebuy.com/與玻璃相接工藝做法

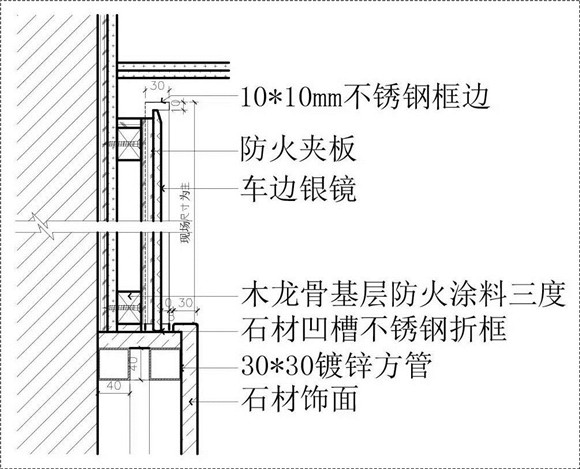

石材http://www.stonebuy.com/與玻璃相接工藝做法(一)

  注意點:基礎厚度處理,易碎品安裝需專業人士指導,注意定制尺寸規格(現場不宜在次加工)

  材料分析:

  1.定制石材http://www.stonebuy.com/,8#方管、50*40鍍鋅槽鋼、鍍鋅干掛件、防火板基層

  2.定制鏡子、不銹鋼等,玻璃注意與石材http://www.stonebuy.com/收口,石材http://www.stonebuy.com/用專用膠固定、需做六面防護

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序

  準備工作--現場放線--材料加工--隔墻結構框架固定--基層處理--干掛石材http://www.stonebuy.com/框架制作--玻璃基礎制作--干掛石材http://www.stonebuy.com/--安裝玻璃--完成面處理

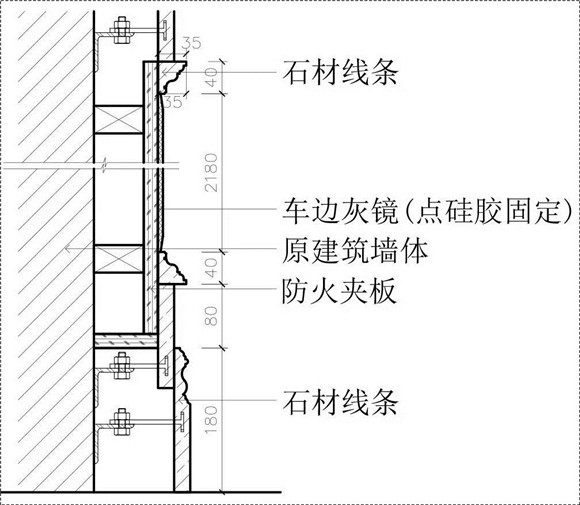

石材http://www.stonebuy.com/與玻璃相接工藝做法(二)

  材料分析:

  1.定制石材http://www.stonebuy.com/,普通硅酸鹽水泥配細沙或粗砂,木龍骨、防火夾板基層

  2.定制鏡子、不銹鋼等,玻璃注意與石材http://www.stonebuy.com/收口,需做六面防護

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序

  準備工作--現場放線--材料加工--基層處理--鏡面、結構框架制作--玻璃基礎制作--水泥砂漿結合層--鋪貼石材http://www.stonebuy.com/--安裝玻璃--成面處理



石材http://www.stonebuy.com/與玻璃相接工藝做法(三)

  材料分析:

  1.定制石材http://www.stonebuy.com/、不銹鋼、鏡子,鍍鋅角鋼、木龍骨、防火夾板

  2.石材http://www.stonebuy.com/用專用AB膠固定、需做六面防護,不銹鋼折邊成框架狀

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序

  準備工作--現場放線--材料加工--石材http://www.stonebuy.com/干掛結構框架固定--基層處理--鏡框骨架制作--干掛石材http://www.stonebuy.com/--不銹鋼下料--不銹鋼安裝--鏡面安裝--完成面處理

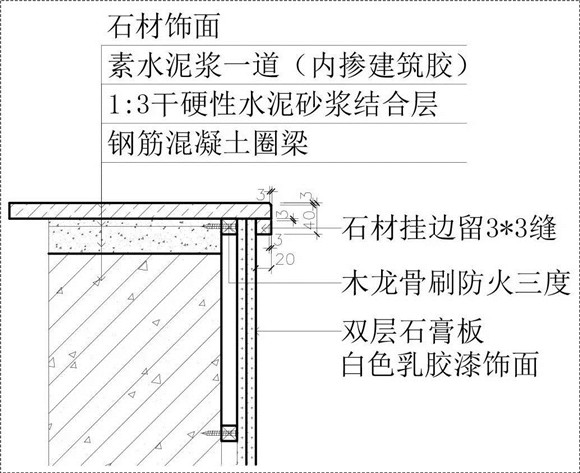

五、石材http://www.stonebuy.com/與乳膠漆相接工藝做法



  注意點:分清貼法工藝,對不同材質加以區分,收口完整

  材料分析:

  1.選用指定石材http://www.stonebuy.com/20mm,石材http://www.stonebuy.com/鋪貼用普通硅酸鹽水泥配細沙或粗砂或用石材http://www.stonebuy.com/專用云石膠鋪貼

  2.三地兩面,石材http://www.stonebuy.com/需做六面防護

  3.完成面處理,用專用填縫劑灌縫、擦縫、保潔,專用保護膜做成品保護

  施工工序:

  準備工作--現場放線--材料加工--基層處理--方管石膏板基層--水泥砂漿結合層--石材http://www.stonebuy.com/專用粘結劑--鋪貼石材http://www.stonebuy.com/--墻面三底兩面(刷乳膠漆)--完成面處理

六、石材http://www.stonebuy.com/與墻紙相接工藝做法

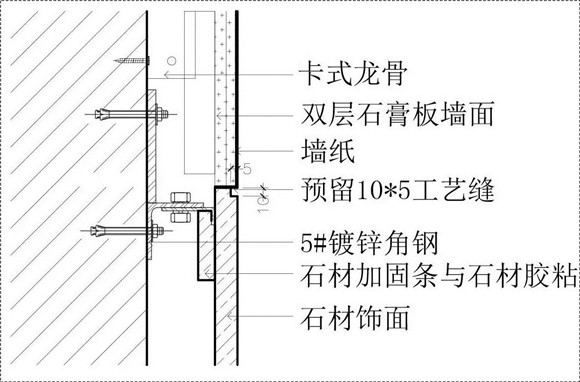

石材http://www.stonebuy.com/與墻紙相接工藝做法(一)

  注意點:

  1.墻紙施工要做好基層處理,注意墻紙拼縫順序及圖案完整,墻紙與墻磚建議做壓條處理,墻磚易于水墻紙需做防潮、防水處理

  材料分析:

  1.定制石材http://www.stonebuy.com/、墻紙;鍍鋅角鋼、鍍鋅石材http://www.stonebuy.com/干掛配件、50#角碼

  2.石材http://www.stonebuy.com/用專用AB膠固定、需做六面防護,石材http://www.stonebuy.com/切10*10mm工藝縫與墻紙接口

  3.完成面處理,用專用填縫劑擦縫、保潔,專用保護膜做成品保護

  施工工序:

  準備工作--現場放線--材料加工--石材http://www.stonebuy.com/干掛結構框架固定--基層處理--墻紙基層制作--干掛石材http://www.stonebuy.com/--前面處理--貼墻紙--完成面處理

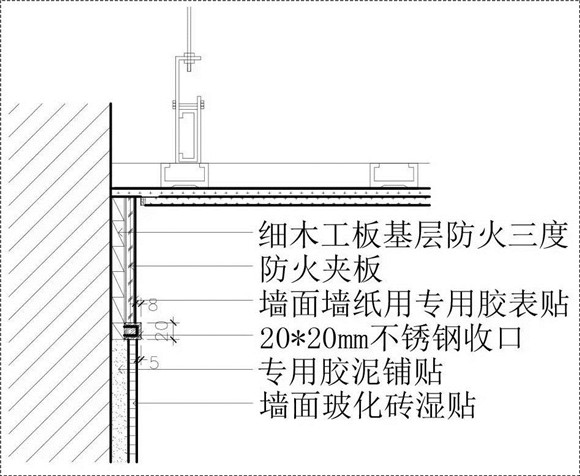

石材http://www.stonebuy.com/與墻紙相接工藝做法(二)

  材料分析:

  1.選用指定墻磚、鋪貼,防火辦基層、木飾面,墻磚用普通硅酸鹽水泥或膠泥鋪貼

  2.木飾面與墻磚收口壓不銹鋼條,石材http://www.stonebuy.com/需做六面防護

  3.完成面處理,用專用填縫劑灌縫、擦縫、保潔,專用保護膜做成品保護

  施工工序:

  準備工作--現場放線--材料加工--基層處理--木飾面基層制作--水泥砂漿結合層--墻磚鋪貼--安裝木飾面--灌封、擦縫--完成面處理

評論區



手機訪問
