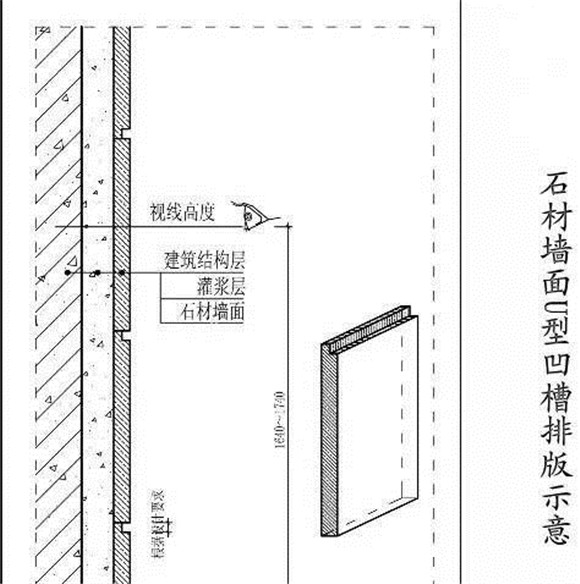

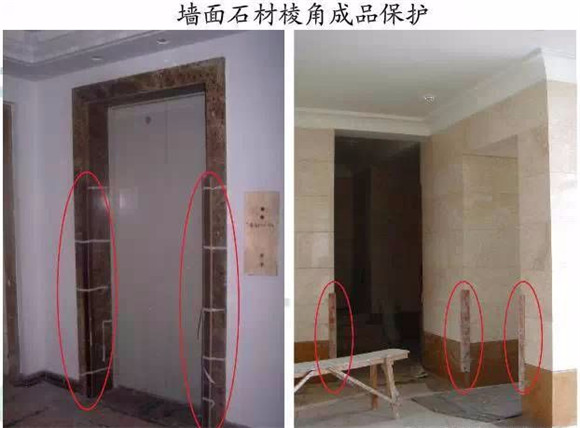

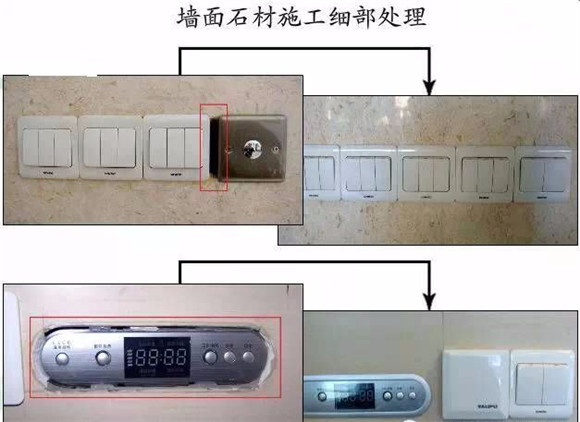

2、施工前認真按照?qǐng)D紙尺寸,核對結構施工的實際尺寸,以及分段分塊,單線和拉線要直,吊線校正要勤快。

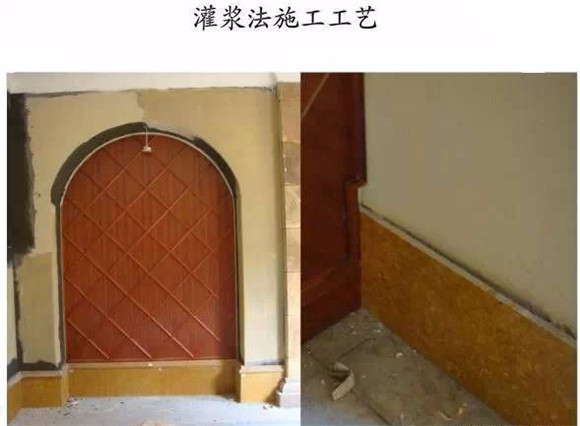

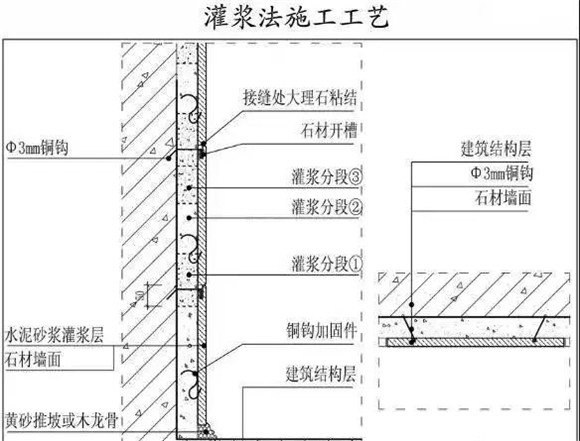

1、灌漿法施工工藝

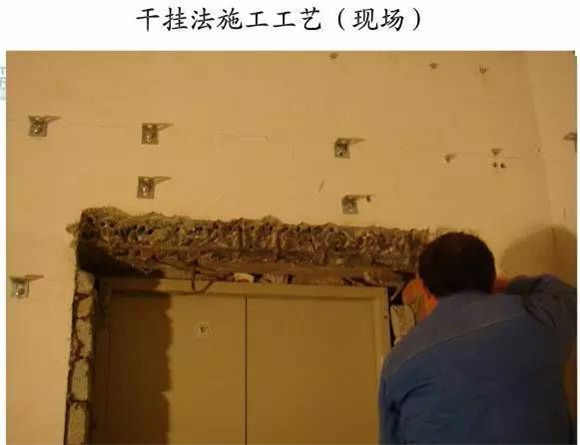

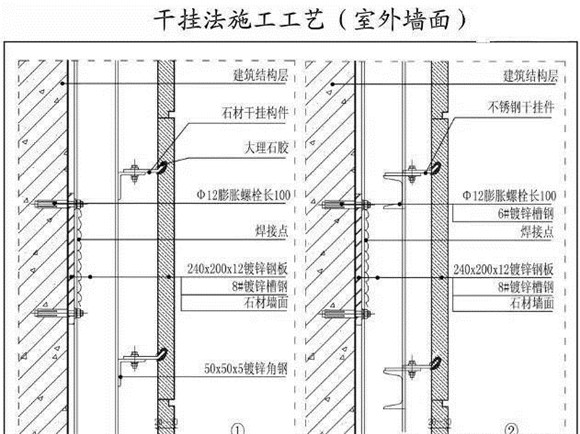

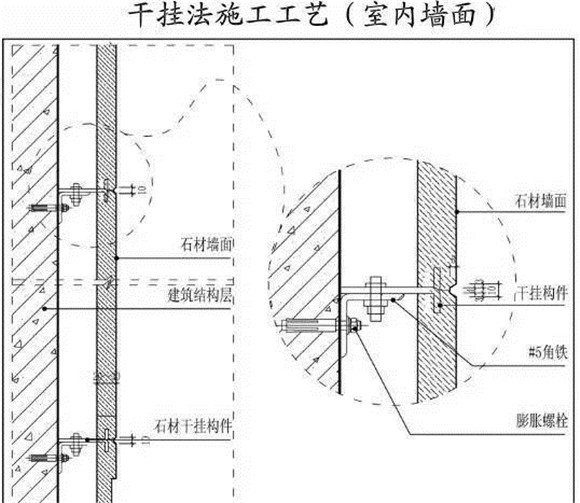

2、干掛法施工工藝
(1)所有型鋼規格符合國家標準,熱鍍鋅處理,焊接部位作防銹處理。不銹鋼石材http://www.stonebuy.com/掛件鋼號為202以上,或根據項目實際需要采用304鋼號連接配件。

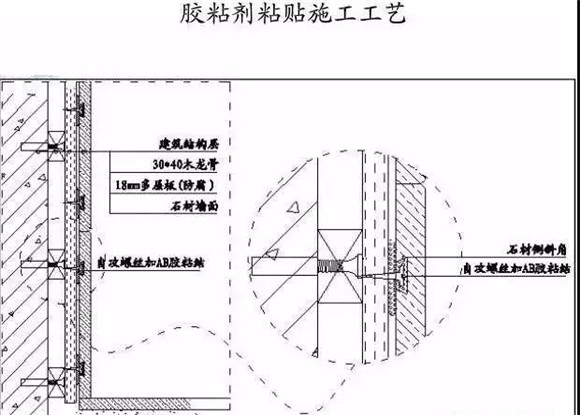

3、膠粘劑粘貼施工工藝

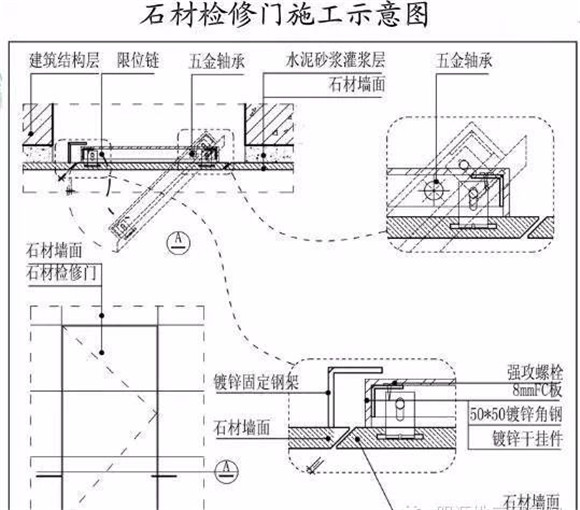

。3)門與框之間安裝限位鏈。

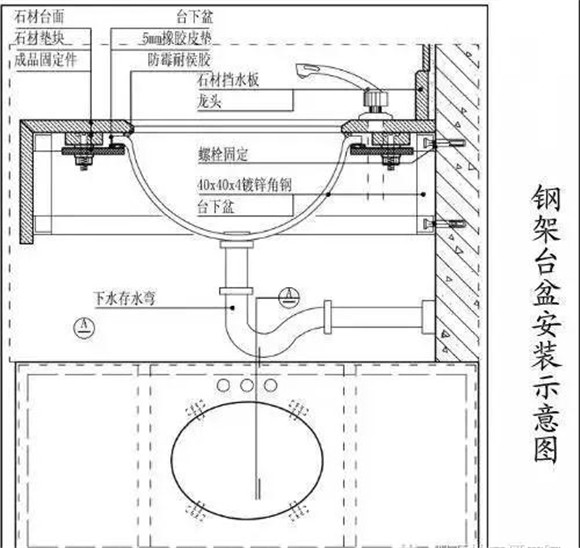

5、鋼架臺盆安裝注意防銹等的處理:
(1)臺盆鐵甲須采用國標鍍鋅角鋼,焊接處做防銹處理。
。2)臺盆固定于固定構件上,固定構建與石材http://www.stonebuy.com/墊塊用不銹鋼或鍍鋅螺栓固定,墊塊背面及臺面粘結部位需經打毛處理用大理石膠粘接固定,臺盆與固定構件連接處需用橡皮墊塊,臺盆與臺面板下沿口用耐候膠密封。
6、臺下柜臺盆安裝:臺盆固定于固定構件上,固定構建與臺下柜基層面8mm對穿螺絲固定,臺盆與固定構件連接處用橡皮墊塊,臺盆與臺面板下沿口用耐候膠密封。
